Nationell plan för omprövning av vattenkraft

Regeringen har beslutat om en nationell plan för omprövning av vattenkraften (NAP), där tillstånd ses över utifrån moderna miljökrav och prövas systematiskt. De nya tillstånden blir tidsbestämda.

Målet med NAP är att uppnå största möjliga nytta för vattenmiljön samtidigt som vattenkraftens samhällsnytta bevaras.

Skellefteå Kraft är positiva till förändringen. Vi anser att det är bra att också vattenkraftens anläggningar prövas och ges tillstånd med moderna miljökrav som grund. Det är viktigt att det görs en rimlig avvägning mellan vattenkraftens viktiga reglerbara roll i elsystemet och den lokala miljöpåverkan.

Tidplan

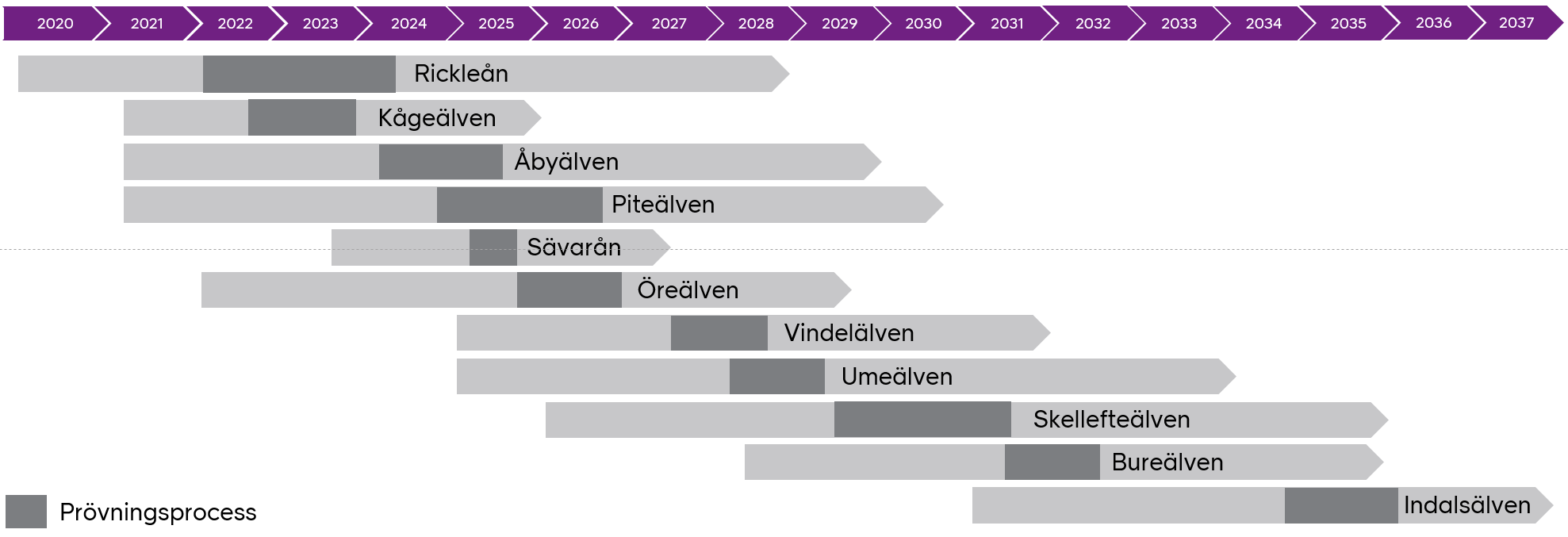

Regeringen har beslutat om prövningsgrupper och tidsplan. I varje prövningsgrupp finns ett antal anläggningar inom ett avgränsat avrinningsområde. Tidsplanen talar om när en ansökan senast ska vara inlämnad till domstolen. Eftersom regeringen pausat vattenkraftens omprövning har tidsplanen förändrats ett flertal gånger. Pausen upphörde den 1 juli 2025.

Process

Även om prövningarna sker samordnat, för hela vattendrag, görs en ansökan för varje anläggning som prövas individuellt. I samband med ansökan genomför vi noggranna analyser och utvärderingar av varje anläggning utifrån de tekniska och biologiska krav som finns i de kommande moderna miljötillstånden.

Bilden beskriver processen och de moment som behöver utföras för varje kraftverk, vilket innebär omfattande utrednings och handläggningstid för projektering och tillståndsprocessen.

Vattenkraftens miljöfond

Vi har tillsammans med de andra stora vattenkraftsproducenterna satt av 10 miljarder kronor i vattenkraftens miljöfond för att hjälpas åt att finansiera åtgärderna.
